Zapowiedź prezentacji prezesa Polimeksu Mostostal Krzysztofa Figata o finiszu prac nad gazowymi elektrowniami nie pomogła. Kolejne opóźnienia prac w budowie elektrowni Dolna Odra i Czechnica zniecierpliwiły PGE, które miało stać za jego odwołaniem.
Niespodziewane odwołanie prezesa wykonawcy bloków gazowych (Polimex Mostostal) w Dolnej Odrze i pod Wrocławiem komplikuje i tak już nie łatwe rozmowy między spółką Polimex, a Polską Grupą Energetyczną. „Parkiet” poznał jednak szczegóły zakończenia kluczowych dla polskiej energetyki inwestycji.
Polimex Mostostal utworzy rezerwę na stratę w kwocie 101,8 mln zł dotyczącą umowy na realizację elektrociepłowni gazowo-parowej dla Zespołu Elektrociepłowni Wrocławskich Kogeneracja (PGE) - podał Polimex w komunikacie wskazując na wstępne porozumienie z PGE.

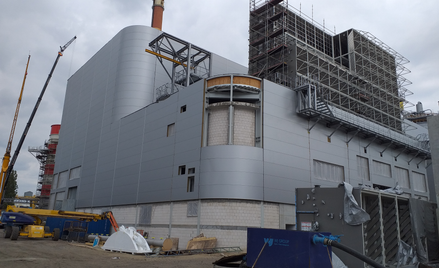

PGNiG Termika wezwało konsorcjum Mitsubishi i Polimeksu do zapłaty 244,4 miliona złotych z tytułu kar umownych dotyczących kontraktu na dostawę i montaż bloku gazowo-parowego w Elektrociepłowni Żerań w Warszawie. To nie pierwsza sytuacja, w której Polimex jest w sporze z jednym ze swoich współwłaścicieli.
